¿Qué es Scrumban?: Guía Completa, Métricas y el Debate sobre su Legitimidad

Milthon Lujan Monja

Updated on:

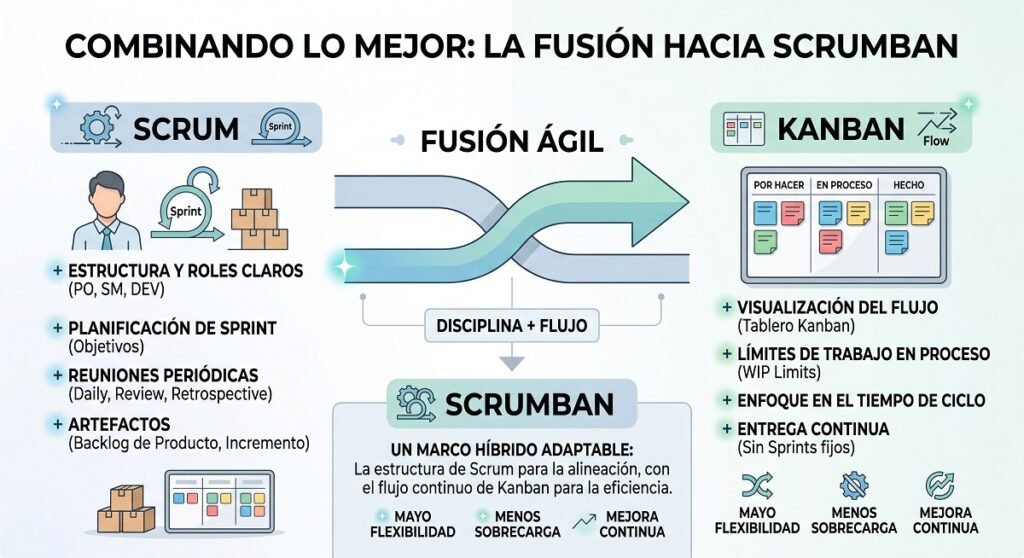

La metodología Scrumban es un marco híbrido adaptable que reúne lo mejor de Scrum y de Kanban. Imagen elaborada por Gemini.
La metodología Scrumban es un marco híbrido adaptable que reúne lo mejor de Scrum y de Kanban. Imagen elaborada por Gemini.
Contenidos ocultar

Puntos Clave (Takeaways) sobre Scrumban

  • Naturaleza Híbrida y Flujo Continuo: Scrumban no es un simple punto medio informal; es un marco metodológico estructurado que combina la previsibilidad y ceremonias de Scrum con el sistema de tracción (Pull) y entregas continuas de Kanban.
  • Eliminación del Desperdicio Administrativo: Sustituye las estimaciones complejas basadas en story points y los sprints de alcance cerrado por una planificación bajo demanda (Just-in-Time Planning) activada mediante puntos de reorden visuales (planning triggers).
  • Control Visual y Eliminación de Bloqueos: El uso estricto de límites de trabajo en progreso (WIP Limits) e indicadores de impedimentos en el tablero obliga al equipo a ejecutar dinámicas de swarming (colaboración enfocada), reduciendo la duración de tareas bloqueadas hasta en un 55 % (caso GALP).
  • Métricas Objetivas frente a Estimaciones: El desempeño del equipo se evalúa mediante la Ley de Little a través del plazo de entrega (Lead Time), tiempo de ciclo (Cycle Time), rendimiento (Throughput) y diagramas de flujo acumulado (CFD), sustituyendo la «velocidad del sprint» por datos empíricos de capacidad real.
  • Versatilidad Multisectorial Evidenciada: Su éxito está documentado empíricamente en diversos sectores: desde la ingeniería de datos y proyectos de hardware/software (INDT), hasta la construcción civil, el desarrollo global distribuido (GSD) y entornos de simulación académica (UniFOA).
  • La Disciplina como Factor Decisivo: Scrumban fracasa cuando se adopta como una excusa para operar sin estructura («Modelo Frankenstein»). Su efectividad depende críticamente de la higiene del tablero visual, el respeto a los límites de WIP y la alineación semántica de los estados de trabajo.

Si tu equipo busca el equilibrio entre la rigidez funcional de los sprints de Scrum y la flexibilidad continua de Kanban, existe un camino intermedio. Scrumban es el marco híbrido que integra lo mejor de ambos mundos: la cadencia estratégica de Scrum con el flujo de trabajo continuo y la gestión visual de Kanban. Sin embargo, ¿qué implica realmente este enfoque, cómo opera en la práctica y por qué divide las opiniones de la comunidad ágil respecto a su estatus como metodología formal?

En esta guía exhaustiva analizaremos el origen real del término, las discrepancias entre coaches ágiles sobre su legitimidad y las métricas clave que diferencian un proceso Scrumban riguroso de una implementación improvisada. Además, exploraremos sus ventajas y desventajas operativas, evaluaremos si se ajusta a tus objetivos de gestión y definiremos criterios claros para determinar cuándo conviene adoptar esta solución.

¿Qué es Scrumban? Definición del marco híbrido

Scrumban es un marco de trabajo ágil e híbrido que integra la estructura de planificación de Scrum con la visualización y el flujo continuo de Kanban. En la práctica, un equipo Scrumban gestiona su trabajo en un tablero visual con límites de trabajo en progreso (Work in Progress o WIP), al tiempo que conserva eventos clave de Scrum —como sesiones de planificación, revisiones y retrospectivas— adaptados a sus necesidades específicas.

Concebido originalmente como un método de transición para orientar a los equipos de desarrollo desde Scrum hacia modelos de flujo continuo más avanzados (Fuentes Del Burgo y Sebastián, 2022; Meireles et al., 2025), Scrumban se ha consolidado hoy como un modelo operativo sumamente estable, idóneo para entornos con demandas altamente variables (Benoliel, 2025).

Su premisa central es clara: adoptar la disciplina de Scrum sin su rigidez operativa, y aprovechar la fluidez de Kanban sin perder la dirección estratégica. A diferencia de Scrum, Scrumban no exige empaquetar las entregas en sprints de duración fija; el trabajo se gestiona bajo un sistema de tracción (pull) a medida que el equipo dispone de capacidad. Asimismo, a diferencia de Kanban puro, sí establece momentos deliberados de priorización.

Esta dinámica lo convierte en un enfoque idóneo para equipos con cargas de trabajo continuas e impredecibles —soporte, mantenimiento, operaciones o marketing— donde establecer metas estáticas resulta inviable. Por ello, quienes buscan comprender qué es el método Scrumban suelen intentar resolver un desafío recurrente: el exceso de tareas no planificadas que interrumpe la planificación tradicional.

El origen de Scrumban: ¿un destino o un trampolín?

El término fue acuñado en 2008 por Corey Ladas en su obra Scrumban: Essays on Kanban Systems for Lean Software Development. Ladas, referente en el desarrollo ágil y Lean, no concibió Scrumban como un marco híbrido permanente —un «50 % Scrum y 50 % Kanban»— destinado a ser el estado final de un equipo.

Por el contrario, lo diseñó como un método de transición: una ruta progresiva para que los equipos fundamentados en Scrum integraran principios Lean y Kanban hasta evolucionar hacia un sistema de flujo continuo maduro. Desde la perspectiva de su autor, Scrumban era un trampolín estratégico hacia un modelo operativo superior, no una meta definitiva.

Sin embargo, con el tiempo, múltiples organizaciones descubrieron que este punto intermedio ofrecía un rendimiento óptimo por sí mismo y optaron por adoptarlo de forma permanente. Así se consolidó la percepción popular de Scrumban como un marco independiente. Este matiz histórico es fundamental: mientras su creador lo ideó como un puente de paso, gran parte de la industria lo adoptó como destino final.

Al respecto, Fuentes Del Burgo y Sebastián (2022) señalan que la transición en el uso del tablero —de Scrum a Kanban, y de este a Scrumban— busca consolidar un flujo continuo en la ejecución de tareas, facilitar la detección temprana de cuellos de botella e impulsar estrategias de mejora continua.

Scrum + Kanban = Scrumban

Para comprender cómo Scrumban fusiona estratégicamente ambos marcos de trabajo —aprovechando la disciplina de Scrum y la flexibilidad de Kanban—, la siguiente tabla detalla la integración y el funcionamiento de cada elemento adaptado:

Tabla 1. Integración de elementos de Scrum y Kanban en el marco Scrumban.

Metodología de OrigenElemento AdaptadoDetalle y Funcionamiento en Scrumban
ScrumEstructura y rolesConserva, con flexibilidad según el contexto del proyecto, funciones clave como el Product Owner, el Scrum Master y el equipo de desarrollo (Fuentes Del Burgo y Sebastián, 2022). Esto preserva la autoorganización y un sólido sentido de responsabilidad compartida (Benoliel, 2025).
ScrumRitos y ceremoniasMantiene eventos esenciales de alineación, como las reuniones diarias (Daily Stand-ups) para identificar bloqueos, las revisiones (Reviews) para recibir retroalimentación directa y las retrospectivas (Retrospectives) para la mejora continua de los procesos (Paul y Rahman, 2018; Meireles et al., 2025).
KanbanTablero visualUtiliza un tablero dinámico con columnas y tarjetas para mapear con transparencia el flujo de trabajo completo, lo que facilita la detección rápida de cuellos de botella e interdependencias (Fuentes Del Burgo y Sebastián, 2022).
KanbanLímites de trabajo en progreso (WIP Limits)Establece un tope numérico de tareas activas simultáneamente por columna (Paul y Rahman, 2018; Benoliel, 2025). Esto protege al equipo de la sobrecarga y evita la acumulación de trabajo inconcluso (Fuentes Del Burgo y Sebastián, 2022).
KanbanSistema de tracción (Pull)Las tareas se incorporan al flujo de trabajo solo cuando el equipo dispone de capacidad activa, reemplazando la asignación rígida de lotes por un modelo de entrega continua (Paul y Rahman, 2018).

Esta convergencia híbrida permite a los equipos minimizar el desperdicio operativo y reducir la sobrecarga de planificación, conservando un marco estructurado de colaboración y optimización constante.

El debate en la comunidad ágil: ¿es Scrumban una metodología real?

El estatus de Scrumban despierta un escepticismo considerable en diversos foros profesionales de la comunidad ágil, donde su validez como marco independiente es objeto de constante discusión.

La perspectiva escéptica

Diversos coaches y practicantes sostienen que Scrumban «no es un marco real», sino una etiqueta conveniente para equipos que no lograron implementar Scrum ni Kanban adecuadamente. Desde esta postura crítica, el modelo se percibe como una justificación para el cherry-picking (la selección arbitraria de reglas cómodas), descartando los elementos incómodos que aportan verdadera disciplina.

El riesgo subyacente es alto: al eliminar aspectos exigentes de Scrum —como los compromisos de sprint, las retrospectivas transparentes o los límites de capacidad— sin comprender su propósito, el equipo corre el riesgo de revertir hacia un modelo waterfall o cascada encubierto: alto volumen de trabajo en paralelo, pérdida de enfoque, ausencia de mejora continua y erosión del control empírico.

La defensa híbrida

Por otro lado, los defensores del modelo afirman que Scrum y Kanban son profundamente complementarios. Mientras Scrum aporta empirismo y ciclos continuos de retroalimentación, Kanban optimiza el flujo de trabajo y la visibilidad operativa. Integrados con métricas rigurosas, ambos enfoques se potencian en lugar de diluirse.

La conclusión práctica es categórica: Scrumban prospera cuando se respalda con datos y disciplina; fracasa cuando se utiliza para evadir el compromiso. La diferencia no radica en la denominación, sino en la capacidad del equipo para medir su flujo (lead time, throughput, WIP) e impulsar mejoras fundamentadas.

En definitiva, Scrumban se consolida como un marco legítimo, formalmente documentado y ampliamente adoptado tanto en la investigación académica como en la práctica industrial (Dantas et al., 2025). Como señala Thorne (2025), no se trata de una fórmula informal, sino de un enfoque híbrido maduro dentro de la Gestión Híbrida de Proyectos (Hybrid Project Management).

Scrum vs. Kanban vs. Scrumban: comparativa de diferencias

Una de las búsquedas más frecuentes en gestión ágil es «Kanban vs. Scrum vs. Scrumban». La manera más clara y directa de resolver esta comparativa es evaluar sus diferencias clave en roles, planificación, estimación, cadencia y ritmo de entregas:

Tabla 2. Comparativa entre Scrum, Kanban y Scrumban.

CriterioScrumKanbanScrumban
RolesFijos: Product Owner, Scrum Master y equipo de desarrolloSin roles prescritosFlexibles: sin Scrum Master obligatorio; adaptados a la necesidad
Cadencia / IteracionesSprints de duración fija (1 a 4 semanas)Flujo continuo, sin iteraciones fijasFlujo continuo con planificación bajo demanda
PlanificaciónAl inicio de cada sprint (Sprint Planning)Continúa, condicionada por la capacidadActivada por puntos de reorden (order points), no por calendario
EstimaciónPuntos de historia, Planning PokerOpcional; centrada en dimensión y tiempoTamaño promedio de tarea, lead time e inventario mínimo
Límites de trabajo (WIP)Implícito (basado en la capacidad del sprint)Explícito por columna del tableroExplícito por columna (núcleo del marco)
EntregasAl finalizar el sprintContinuas (just-in-time)Continuas (just-in-time)
Cambios en el cicloDesaconsejados durante el sprintPermitidos en cualquier momentoPermitidos según capacidad activa y prioridad
Métricas claveVelocidad (velocity), burndown chartLead time, cycle time, throughput, CFDLead time, throughput, WIP, Ley de Little
Uso idealProductos con metas de aprendizaje regularesOperaciones continuas e impredeciblesEquipos en transición o entornos híbridos

Conclusión rápida: Scrum ofrece alta previsibilidad pero menor flexibilidad; Kanban otorga máxima adaptabilidad pero exige autodisciplina; Scrumban equilibra ambos enfoques para optimizar la entrega de valor.

Nota del editor: Puedes encontrar un análisis comparativo de Scrum vs Kanban.

Cómo funciona Scrumban paso a paso: de la teoría a la práctica

Si buscas comprender el funcionamiento operativo de Scrumban o cómo ejecutar su implementación, esta es la sección clave. La metodología se estructura en cinco fases o mecanismos esenciales que puedes desplegar de forma incremental:

Fase 1: Crear el tablero visual (Scrumban board)

Todo comienza con el tablero. Define columnas que reflejen el flujo real de tu trabajo y evita utilizar plantillas genéricas. Un esquema representativo para el desarrollo de software es:

Petición → Selección → Análisis → Desarrollo → Pruebas → Listo.

Cada tarjeta representa una tarea que avanza de izquierda a derecha. La clave consiste en detallar tu proceso mediante los estados intermedios que ocurren de forma efectiva (como «En espera» o «Bloqueado»).

  • En la teoría: Se sustituye el tablero de Scrum (el cual se reinicia al finalizar cada sprint) por un tablero Kanban persistente (Stoica et al., 2016; Fuentes Del Burgo y Sebastián, 2022). Las columnas se diseñan para representar cada etapa real por la que transita una tarea hasta completarse, funcionando como un radiador de información continuo (Fuentes Del Burgo y Sebastián, 2022).
  • En la práctica: Según Benoliel (2025), las herramientas digitales como Jira se configuran con columnas específicas como Open (Apertura), In Progress (En curso), Ready for Quality (Lista para calidad), Ready for Approval (Lista para aprobación) y Done (Terminado). En entornos híbridos multidisciplinarios —donde colaboran ingenieros de hardware y software— se personalizan flujos internos dentro de un mismo tablero de Jira para reflejar las particularidades técnicas de cada área sin perder la visibilidad de las dependencias globales (Meireles et al., 2025).

Fase 2: Establecer límites de trabajo en progreso (WIP) y sistema de tracción (Pull)

Este es el núcleo operativo de Scrumban. Cada columna del tablero define un número máximo de tareas simultáneas. Una pauta práctica para iniciar es aplicar «una tarea por persona»: ningún miembro del equipo ejecuta más de un ítem a la vez.

Los límites de trabajo en progreso (WIP limits) previenen la sobrecarga operativa y visibilizan los cuellos de botella: si una columna alcanza su capacidad máxima y detiene el flujo, la interrupción resulta evidente de inmediato en lugar de permanecer oculta.

  • En la teoría: Se imponen límites de trabajo en progreso (WIP Limits) en cada etapa para evitar la multitarea y el colapso operativo (Paul y Rahman, 2018; Fuentes Del Burgo y Sebastián, 2022). El equipo opera mediante un sistema de tracción (Pull): los desarrolladores no reciben asignaciones impuestas, sino que incorporan una nueva tarea de la columna previa únicamente cuando disponen de capacidad activa y respetan los límites establecidos.
  • En la práctica: Establecer límites estrictos funciona como un mecanismo de autoconstrucción y resolución que prioriza la eliminación de embotellamientos antes de iniciar nuevos frentes, combatiendo el retraso sistemático conocido como el «síndrome del estudiante» (Thorne, 2025). En la empresa GALP, la aplicación rigurosa de estos límites redujo significativamente la permanencia de tareas estancadas en el flujo (Benoliel, 2025).

Fase 3: Planificación bajo demanda (On-Demand Planning)

En lugar de programar reuniones en fechas fijas dentro del calendario, Scrumban utiliza un disparador de planificación denominado punto de reorden (order point). Este mecanismo funciona de forma análoga al reabastecimiento de inventario: cuando el número de tareas listas para ejecutar en el backlog cae por debajo de un umbral establecido (por ejemplo, dos ítems), se activa automáticamente una sesión para reponer la cola de trabajo con nuevas prioridades.

Este enfoque permite planificar únicamente cuando resulta necesario, reduciendo reuniones prescindibles y evitando la acumulación de un backlog sobredimensionado que no se abordará en semanas.

  • En la teoría: Scrumban elimina las extensas sesiones de planificación características de Scrum, las cuales pueden consumir entre el 10 % y el 15 % del tiempo de desarrollo (Thorne, 2025). En su lugar, se establece un disparador de planificación (planning trigger) en la columna de Backlog o Ready (Fuentes Del Burgo y Sebastián, 2022). Cuando el volumen de tareas disponibles cae por debajo del límite mínimo, se desencadena de forma automática una breve reunión de reabastecimiento.
  • En la práctica: Según Benoliel (2025), la refinación de requerimientos se descentraliza para maximizar la agilidad. Por ejemplo, en la empresa GALP, los Data Product Owners (DPOs) estiman y especifican los requisitos del negocio y no técnicos, mientras que los Puntos de Contacto Técnico (TPOCs) evalúan de manera independiente la arquitectura e infraestructura. Ambos roles se reúnen semanalmente solo para resolver inconsistencias y priorizar el flujo, reduciendo drásticamente la burocracia operativa.

Fase 4: Ejecución Diaria y Sincronización de Flujo (Daily Swarming)

La gestión cotidiana en Scrumban prioriza la continuidad del trabajo sobre la rendición de cuentas individual. Para garantizar que las tareas avancen sin contratiempos, el equipo sincroniza sus esfuerzos diariamente examinando el estado del tablero, detectando cuellos de botella y resolviendo bloqueos de forma colaborativa e inmediata.

  • En la teoría: Se mantiene la reunión diaria (Daily Stand-up) característica de Scrum (Paul y Rahman, 2018). No obstante, la conversación deja de centrarse en el reporte individual de actividades y se enfoca estrictamente en la salud del flujo del tablero, analizando las tareas bloqueadas (Blocked) o con demasiados días de inactividad (ageing items) (Benoliel, 2025).
  • En la práctica: Cuando una tarjeta se atasca o se notifica un impedimento durante la reunión diaria, se añade una señal visual explícita en el tablero (Fuentes Del Burgo y Sebastián, 2022; Benoliel, 2025). Según Thorne (2025), los miembros del equipo con capacidad disponible ejecutan de inmediato un swarm (colaboración temporal enfocada en resolver la dependencia o falla técnica). En la experiencia operativa de GALP, esta dinámica adaptativa en las sesiones diarias redujo la duración promedio de los bloqueos entre un 54 % y un 55 % (Benoliel, 2025).

Fase 5: Control de Calidad Concurrente (Shift-Left)

En Scrumban, la validación del trabajo no se posterga hasta el cierre del proceso. Mediante el enfoque de control de calidad concurrente (Shift-Left), las pruebas técnicas y la verificación de requisitos se integran desde las etapas iniciales del flujo, asegurando que cada entregable cumpla con los estándares exigidos antes de avanzar a la siguiente fase.

  • En la teoría: El ciclo de vida de cada incremento incorpora actividades de aseguramiento de la calidad (Quality Assurance o QA) y retroalimentación constante del cliente de manera iterativa, en lugar de relegarlas a una fase final masiva (Paul y Rahman, 2018).
  • En la práctica: El flujo de trabajo en el tablero exige que las tarjetas avancen de forma transparente a través de pruebas continuas. Por ejemplo, Benoliel (2025) destaca que en la empresa GALP los analistas de Calidad de Datos (Data Quality o DQ) acompañan el desarrollo validando las tarjetas en un entorno de preproducción (PRE) antes de coordinar la aceptación final con el cliente y autorizar su despliegue seguro al entorno de producción (PRD).

Fase 6: Monitoreo y optimización mediante métricas de flujo

En un entorno Scrumban, la evaluación del desempeño deja de basarse en estimaciones subjetivas para fundamentarse en datos objetivos. Al sustituir la cadencia rígida de los sprints por un flujo continuo, el éxito del equipo se mide mediante la velocidad real de entrega, la estabilidad del proceso y la capacidad para eliminar fricciones operativas en tiempo real.

  • En la teoría: Como las iteraciones de tiempo fijo se vuelven opcionales frente al flujo continuo, las estimaciones complejas tradicionales (como los story points) pierden prioridad (Stoica et al., 2016). En su lugar, el desempeño se mide empíricamente mediante el tiempo de ciclo (Cycle Time, la duración para completar una tarea activa) y el plazo de entrega (Lead Time, el tiempo total desde que surge la solicitud hasta su entrega final) (Stoica et al., 2016; Fuentes Del Burgo y Sebastián, 2022).
  • En la práctica: La extracción automatizada de datos desde Jira hacia repositorios analíticos (Data Lakes) permite a la gerencia supervisar indicadores reales de capacidad y rendimiento. Benoliel (2025) reporta que, en el caso de la empresa GALP, la adopción de este flujo continuo redujo el plazo de entrega (lead time) promedio en proyectos de datos en un 51 % en seis meses, aportando la resiliencia necesaria para absorber picos inesperados de demanda y urgencias sin desestabilizar al equipo.

Fase 7: Ceremonias de cierre y retroalimentación (Kaizen)

El ciclo de Scrumban se completa evaluando tanto los resultados entregados como el propio desempeño del equipo. A través de mecanismos regulares de revisión y reflexión, se fomenta una cultura de mejora continua (Kaizen), permitiendo adaptar los procesos y reglas operativas a medida que evolucionan las necesidades del proyecto.

  • En la teoría: Se conservan las revisiones de entregables (Reviews) y las retrospectivas (Retrospectives) características de Scrum (Paul y Rahman, 2018; Fuentes Del Burgo y Sebastián, 2022). El propósito es examinar el producto junto con las partes interesadas e implementar ajustes progresivos en las políticas del proceso, tales como modificar límites de WIP, añadir columnas o precisar criterios de calidad.
  • En la práctica: Durante las retrospectivas mensuales, los desarrolladores emplean tableros interactivos para categorizar los inconvenientes detectados, priorizar mediante votación los cuellos de botella más críticos y estructurar planes de acción enfocados (Benoliel, 2025). Esta dinámica permite que el marco Scrumban de la organización madure y se optimice de forma autónoma con el tiempo.

La ciencia del flujo: métricas avanzadas

En Scrumban, a diferencia de Scrum tradicional —que se apoya fuertemente en estimaciones de esfuerzo como los puntos de historia (story points) o la velocidad del sprint (Paul y Rahman, 2018)—, el foco principal se traslada hacia métricas de flujo continuo y eficiencia del proceso (Benoliel, 2025). Como señala Thorne (2025), al eliminar la rigidez de los sprints de alcance cerrado para operar bajo un modelo de tracción (Pull), las métricas en Scrumban evalúan con precisión la velocidad, estabilidad y calidad en la entrega de valor (Benoliel, 2025).

Las principales métricas utilizadas en Scrumban se dividen en cuatro categorías fundamentales:

Métricas de flujo y capacidad (Flow & Capacity)

Estas métricas evalúan el ritmo, la estabilidad y la eficiencia con la que el trabajo transita a través de las distintas etapas del tablero:

  • Plazo de entrega (Lead Time): Mide el tiempo total transcurrido desde que una solicitud ingresa al backlog o cola de entrada hasta su entrega definitiva. Reducir tanto el promedio como la variabilidad del lead time es fundamental para asegurar previsibilidad ante el cliente.
  • Tiempo de ciclo (Cycle Time): Representa la duración de una tarea en estado activo de ejecución, desde que el equipo inicia su desarrollo hasta que se completa.
  • Rendimiento (Throughput): Indica el número de tareas o incrementos de producto completados con éxito por unidad de tiempo. En un modelo Scrumban maduro, el throughput tiende a estabilizarse, generando un flujo constante de entregas.
  • Trabajo en progreso (Work in Progress o WIP): Contabiliza la cantidad de tareas activas simultáneamente en el tablero. Establecer límites estrictos de WIP resulta determinante para prevenir cuellos de botella y minimizar la multitarea.
  • Antigüedad de las tareas (Work Item Age): Evalúa el tiempo transcurrido en los elementos que han iniciado su ejecución pero continúan en desarrollo. Permite detectar tareas estancadas antes de que comprometan el lead time global.
  • Tiempo de respuesta (Response Time): Mide el lapso en que un requerimiento permanece en espera dentro de la cola antes de ser incorporado al flujo activo por un desarrollador.

Métricas de calidad del producto (Product Quality)

Garantizan que la agilidad operativa alcanzada al flexibilizar la cadencia de los sprints no comprometa la estabilidad técnica en entornos de producción:

  • Fuga de defectos (Defect Leakage): Mide la proporción de errores técnicos que superan las fases previas de control de calidad —como los entornos de prueba o preproducción— y alcanzan al usuario final en el entorno real.
  • Parches por despliegue (Patches per Deployment): Registra el promedio de correcciones urgentes aplicadas por cada versión o funcionalidad liberada. Un incremento en esta métrica advierte que el ritmo de desarrollo está perjudicando la calidad del código.
  • Tiempo de resolución de parches (Patch Lead Time): Evalúa la rapidez con la que el equipo resuelve una falla crítica o incidencia técnica, desde su reporte inicial hasta la implementación de la solución en producción.

Métricas de bloqueos y dependencias (Blockages & Dependencies)

En Scrumban, las trabas internas y externas se visibilizan directamente en el tablero, permitiendo medir su impacto para optimizar las interacciones sociotécnicas del equipo:

  • Tiempo de desbloqueo (Time to Unblock): Mide los días laborables que una tarea permanece detenida en estado «Bloqueada» debido a un impedimento interno. Al contar con un canal visual explícito en las reuniones diarias, los equipos buscan reducir este indicador al mínimo.
  • Tiempo en dependencias (Time in Dependencies): Evalúa el tiempo acumulado que los requerimientos pasan a la espera de aprobaciones, validaciones o insumos que corresponden a equipos externos al squad (como accesos a bases de datos, autorizaciones del negocio o revisiones de seguridad). En organizaciones de gran escala, esta métrica suele representar el cuello de botella dominante una vez optimizado el flujo interno.

Métricas de gestión y planificación (Management & Planning)

Permiten evaluar la higiene del backlog y el nivel de predictibilidad de los compromisos a mediano plazo:

  • Precisión de planificación (Planning Accuracy): Evalúa la desviación en días hábiles entre la fecha objetivo proyectada originalmente por el equipo y la fecha real de finalización.
  • Tiempo de permanencia en el backlog (Time in Backlog): Mide el promedio de días que las tareas permanecen en estado «Abierto» antes de ser priorizadas y refinadas para su ejecución activa. Un indicador bajo en esta métrica refleja un proceso dinámico de captura y priorización de requerimientos.
  • Índice de rendimiento del cronograma (Schedule Performance Index o SPI): En sectores tradicionales que adoptan Scrumban —como la construcción civil—, se integra este indicador de la gestión clásica de proyectos para medir objetivamente el avance físico de la obra en comparación con la línea base planificada.

Herramientas visuales de análisis

Para transformar estas métricas en decisiones respaldadas por datos, los equipos Scrumban reemplazan el análisis de números aislados por el monitoreo mediante dos herramientas visuales clave:

  • Diagrama de flujo acumulado (Cumulative Flow Diagram o CFD): Mide el volumen acumulado de tareas en cada etapa del proceso a lo largo del tiempo, lo que permite identificar cuellos de botella de forma inmediata al detectar ensanchamientos en las columnas de trabajo activo.
  • Gráfico de control del tiempo de ciclo (Cycle Time Control Chart): Muestra la distribución del tiempo de ciclo para cada elemento completado, facilitando el análisis de la variabilidad del proceso y la elaboración de pronósticos probabilísticos realistas.

Ventajas y desventajas de Scrumban

La adopción del marco híbrido Scrumban ofrece un balance estratégico para gestionar la incertidumbre y optimizar los flujos de trabajo; sin embargo, también introduce desafíos específicos y compromisos estructurales (trade-offs) que los equipos deben mitigar.

A continuación, se presenta una tabla comparativa detallada de sus ventajas y desventajas, estructurada sobre la evidencia teórica y empírica disponible:

Tabla 3. Ventajas y desventajas de la implementación de Scrumban.

TipoAspecto / ImpactoDetalle y Evidencia en la PrácticaFuentes
VentajaOptimización del flujo y reducción de tiemposFacilita una entrega continua altamente eficiente. En proyectos de ingeniería de datos en GALP, su adopción redujo el lead time promedio en un 51 % en seis meses y estabilizó el ritmo de entregas (throughput). Teóricamente, Thorne asocia este beneficio al uso de límites de WIP que eliminan los cuellos de botella frente a Scrum puro.Benoliel (2025), Thorne (2025)
VentajaDesbloqueo acelerado de tareasAl disponer de un carril visual explícito y ceremonias diarias dinámicas enfocadas en el tablero, las tareas bloqueadas se visibilizan y resuelven con mayor celeridad. En el caso de GALP, la duración promedio de las tareas en estado «Bloqueado» disminuyó entre un 54 % y un 55 %.Benoliel (2025)
VentajaFlexibilidad ante cambios y soporte ágilOpera bajo un modelo de tracción (Pull) que elimina la rigidez de planificar un sprint cerrado. Permite reaccionar e incorporar requerimientos de soporte crítico o bugs urgentes en la cola activa, siempre que se libere capacidad, preservando la estabilidad de las prioridades.Thorne (2025), Paul y Rahman (2018)
VentajaAlineación de equipos multidisciplinariosProporciona una visualización unificada de dependencias. Facilita la alineación entre desarrolladores de software e ingenieros con restricciones físicas (como en equipos híbridos de hardware/software en INDT).Meireles et al. (2025)
VentajaÉxito en sectores tradicionales (construcción)Al aplicar la visualización dinámica y límites de WIP en la edificación de viviendas unifamiliares, se lograron mitigar retrasos y aumentar el Índice de Rendimiento del Cronograma (SPI) de 0,81 a 0,87.Anyosa et al. (2024)
VentajaCoordinación y equidad globalEn el Desarrollo Global de Software (Global Software Development o GSD), reduce las asimetrías de comunicación y optimiza la distribución de recursos, alineando equipos distribuidos en distintas ubicaciones geográficas.Banijamali et al. (2017)
VentajaSatisfacción y clima laboralAl reducir la burocracia de las estimaciones complejas y otorgar mayor autonomía, mejora el entorno laboral. En GALP, se registró un indicador de recomendación del empleado (eNPS) de +43, reflejando una elevada satisfacción.Benoliel (2025)
DesventajaRiesgo de fuga de defectos a producciónEl incremento en la velocidad de despliegue puede comprimir las fases de validación. Al aumentar el volumen de entregas, existe un riesgo documentado de que los errores alcancen el entorno de producción (PRD), donde su corrección resulta significativamente más costosa.Benoliel (2025)
DesventajaDeterioro en la precisión de la planificaciónEl dinamismo en el reabastecimiento continuo puede incentivar la priorización acelerada de tareas sin un refinamiento riguroso. Esto provoca que los requerimientos ingresen con criterios de aceptación vagos, debilitando la precisión de las estimaciones.Benoliel (2025)
DesventajaIncompatibilidad con ciclos rígidosEl flujo ágil colisiona directamente con los ciclos extensos y rígidos de fabricación de componentes físicos, tiempos de adquisición y logística de proveedores externos.Meireles et al. (2025)
DesventajaDesafío en la granularidad de tareasReducir actividades de infraestructura compleja o hardware a tareas de baja granularidad resulta extremadamente complejo en la práctica, lo que dificulta su trazabilidad visual en el tablero.Meireles et al. (2025)
DesventajaRiesgo de «visibilidad engañosa»En proyectos con alta complejidad técnica, una tarjeta puede parecer «estancada» en el tablero durante días, ocultando el esfuerzo real del desarrollador al resolver imprevistos no mapeados y generando reportes poco realistas.Meireles et al. (2025)
DesventajaDesplazamiento del cuello de botellaConforme el equipo agiliza su flujo interno, el principal obstáculo se traslada a las dependencias externas (aprobaciones del negocio, accesos a datos o integraciones). En el caso de GALP, el tiempo en dependencias se incrementó en un 180 %.Benoliel (2025)
DesventajaRiesgo de un «Modelo Frankenstein»Si se implementa sin un marco conceptual formal o alineación de procesos, se corre el peligro de hibridar la burocracia pesada de los modelos tradicionales (Waterfall) con la falta de documentación del entorno ágil.Thorne (2025)
DesventajaFricción en el flujo de conocimientoLa orientación prioritaria hacia la ejecución rápida suele mermar la efectividad de la capacitación interna y la transferencia sistemática de conocimiento técnico entre los miembros del equipo.Benoliel (2025)
DesventajaPérdida de foco en la documentaciónPriorizar las entregas continuas puede derivar en una documentación de producto precaria o inexistente, lo que compromete la sostenibilidad de proyectos complejos a largo plazo.Stoica et al. (2016)

Roles, ceremonias y tablero: la estructura de Scrumban

Scrumban combina la disciplina estructural de Scrum con la optimización del flujo continuo de Kanban (Meireles et al., 2025). De acuerdo con Benoliel (2025), la arquitectura de Scrumban se consolida mediante tres componentes clave que articulan la gestión cotidiana del equipo: los roles, las ceremonias y el tablero visual.

Roles en Scrumban

De acuerdo con Fuentes Del Burgo y Sebastián (2022) y Benoliel (2025), a nivel operativo Scrumban hereda la estructura de responsabilidades de Scrum, pero bajo un enfoque considerablemente más flexible y adaptable. De este modo, Scrumban no prescribe roles estrictamente obligatorios:

  • Flexibilidad de roles: En la formulación clásica de Corey Ladas, no se exige mantener de forma rígida los roles tradicionales de Scrum (Scrum Master, Product Owner y equipo de desarrollo). A diferencia de Kanban —que no prescribe roles de manera nativa—, Scrumban faculta al equipo para determinar qué funciones requiere y en qué momento adoptarlas según la dinámica del proyecto (Stoica et al., 2016). Múltiples equipos conservan al Product Owner para priorizar el backlog, mientras que el Scrum Master se vuelve optativo al distribuirse la gestión del proceso en el colectivo. Esta ligereza representa tanto una ventaja (menor jerarquía) como un desafío (ausencia de un responsable único).
  • Preservación de la autoorganización: Se consolida la propiedad colectiva del trabajo y la capacidad de autogestión de los miembros del equipo.
  • Adaptaciones en la práctica: En implementaciones a gran escala, los roles tradicionales tienden a especializarse (Benoliel, 2025). Por ejemplo, en los equipos de ingeniería de datos de la multinacional GALP, la función del Product Owner evolucionó a Data Product Owner (DPO), el Scrum Master asumió la gestión activa de las métricas de flujo (como el monitoreo del lead time y los límites de WIP) y el equipo de desarrollo se estructuró en perfiles especializados —analistas de calidad de datos, puntos de contacto técnico (TPOC), ingenieros híbridos y colaboradores externos— para administrar eficientemente la complejidad del entorno.

Ceremonias en Scrumban

Las ceremonias en Scrumban están concebidas para sostener la alineación estratégica del equipo e impulsar la mejora continua, reduciendo la sobrecarga operativa y la fatiga por reuniones frecuentes características de los marcos tradicionales.

Se conservan únicamente las sesiones que aportan valor tangible y se ejecutan bajo demanda, no por un calendario rígido: la planificación se activa mediante el punto de reorden (order point), las revisiones y retrospectivas se celebran según su utilidad práctica, y las reuniones diarias (Daily Stand-ups) se preservan por su bajo costo temporal y alto valor de coordinación.

  • Planificación «bajo demanda» (Just-in-Time Planning): A diferencia de Scrum, donde el alcance del trabajo se congela estrictamente al inicio de cada sprint (Stoica et al., 2016), en Scrumban la planificación se vuelve dinámica (Thorne, 2025). Se emplea una señal de reabastecimiento (planning trigger) en la columna del backlog; cuando el volumen de tareas listas para ejecutar cae por debajo de un umbral mínimo, se convoca de inmediato una breve sesión de reposición en el tablero (Fuentes Del Burgo y Sebastián, 2022).
  • Daily Scrum enfocado en el flujo: Se mantiene la sincronización diaria de 10 a 15 minutos (Fuentes Del Burgo y Sebastián, 2022), pero con un cambio drástico de enfoque. En lugar de un reporte individual sobre actividades pasadas, el equipo examina la salud del flujo del tablero, concentrándose en las tarjetas bloqueadas o con excesiva antigüedad (ageing items) para reequilibrar la capacidad activa de ejecución (Benoliel, 2025).
  • Refinamiento descentralizado: Se orienta a precisar la claridad de los requerimientos antes de su ingreso al flujo activo. En la práctica industrial, para no comprometer tiempo valioso de desarrollo, las estimaciones se descentralizan —los especialistas técnicos evalúan la arquitectura y los Product Owners el alcance de negocio—, reuniéndose semanalmente solo para conciliar las prioridades finales (Benoliel, 2025).
  • Revisiones (Reviews) y retrospectivas (Retrospectives): Se conservan para garantizar el ciclo de retroalimentación con los clientes e implementar mejoras continuas (Kaizen) sobre el proceso, tales como rediseñar el tablero, ajustar políticas o modificar los límites de WIP (Paul y Rahman, 2018; Benoliel, 2025).

El tablero en Scrumban

El tablero en Scrumban conserva la esencia de Kanban —columnas de flujo con límites de trabajo en progreso (WIP Limits)— enriquecida con los esquemas de planificación y priorización de Scrum. Se trata del artefacto central de la metodología: la implementación mínima indispensable requiere un tablero con límites de WIP rigurosos.

Como radiador de información y espina dorsal operativa de la metodología, el tablero presenta las siguientes características híbridas:

  • Persistencia del tablero: A diferencia de Scrum, donde el tablero se reinicia al finalizar cada sprint (Stoica et al., 2016), en Scrumban el tablero es persistente e indefinido, garantizando un flujo continuo en la entrega de valor (Stoica et al., 2016; Fuentes Del Burgo y Sebastián, 2022).
  • Estructura de columnas y buffers: El tablero mapea la secuencia real de etapas por la que transitan las tareas (Backlog, Ready, Análisis, Desarrollo, Pruebas y Done). Para dinamizar el sistema de tracción (Pull), las columnas activas pueden subdividirse en «En curso» y «Hecho» (Done); esta última funciona como un buffer de transferencia que indica que la tarea está disponible para ser incorporada por la siguiente etapa sin saturar la capacidad (Fuentes Del Burgo y Sebastián, 2022).
  • Límites de trabajo en progreso (WIP Limits): Se fijan restricciones numéricas estrictas en las columnas de trabajo activo (Benoliel, 2025). Al alcanzar el tope de WIP, no es posible incorporar nuevas tareas; esto visibiliza la necesidad de ejecutar un swarm (colaboración enfática del equipo) para resolver el cuello de botella antes de abrir nuevos frentes de trabajo (Fuentes Del Burgo y Sebastián, 2022).
  • Políticas explícitas visibles: En la sección inferior de cada columna se definen de forma explícita los criterios de calidad y la Definición de Terminado (Definition of Done o DoD), garantizando un estándar homogéneo antes del cambio de estado (Benoliel, 2025).
  • Señal visual de planificación: Se integra un marcador o línea de reorden en la columna de entrada. Cuando las tarjetas caen por debajo de este umbral, el sistema alerta visualmente de la necesidad de realizar un reabastecimiento (planning trigger) (Fuentes Del Burgo y Sebastián, 2022).
  • Gestión visual de impedimentos: Se aplican identificadores visuales destacados sobre las tarjetas paralizadas por factores internos o dependencias externas, garantizando que el bloqueo sea abordado de inmediato durante la sincronización diaria (Fuentes Del Burgo y Sebastián, 2022; Benoliel, 2025).

Ejemplos y casos de uso de Scrumban

Paul y Rahman (2018) señalan que Scrumban ha ganado una adopción creciente en las industrias de servicios, abarcando tanto proyectos de desarrollo como de mantenimiento. La literatura académica y los informes de experiencia industrial documentan la aplicación de Scrumban en múltiples sectores y contextos, evidenciando su versatilidad para resolver desafíos de coordinación y flujo de trabajo que los marcos puros no logran resolver.

A continuación, se presentan los principales casos de éxito reportados en la literatura:

Ingeniería de datos y APIs en el sector energético (GALP)

Benoliel (2025) reporta que la multinacional energética GALP —específicamente en su departamento de Data & AI Delivery (DAD)— implementó un modelo adaptado de Scrumban para migrar desde una metodología Waterfall tradicional hacia un entorno operativo ágil. Los equipos de esta área, responsables de construir flujos complejos de extracción, transformación y carga de datos (ETL), así como API de alta dependencia, adaptaron los roles tradicionales (incorporando figuras como el Data Product Owner y analistas de Data Quality) y personalizaron el flujo de estados en Jira.

  • Resultados: Tras seis meses de implementación, el departamento redujo el plazo de entrega (lead time) de sus proyectos en un 51 % y disminuyó el tiempo de permanencia de las tareas en estado «Bloqueado» entre un 54 % y un 55 %. Asimismo, el equipo alcanzó una satisfacción interna sobresaliente, registrando un indicador de recomendación del empleado (eNPS) de +43.

Equipos multidisciplinarios de hardware y software (INDT)

Meireles et al. (2025) reportan que el Instituto de Desenvolvimento Tecnológico (INDT) implementó Scrumban entre 2022 y 2024 para coordinar equipos interdependientes integrados por ingenieros de software, diseñadores mecánicos, ingenieros de automatización y especialistas en pruebas. El reto central radicaba en sincronizar los ciclos iterativos del software con las fases físicas y logísticas del hardware, sujetas a la adquisición de componentes y demoras de proveedores externos.

  • Resultados: Scrumban optimizó la visibilidad del avance y la alineación entre las áreas técnicas mediante tableros compartidos en Jira y reuniones de sincronización. No obstante, la experiencia evidenció que los sprints tradicionales de duración fija debían flexibilizarse para el hardware, dado que los ciclos de compra y fabricación de componentes físicos colisionaban con la cadencia de entregas en periodos cortos.

Ingeniería de la construcción civil (proyectos residenciales)

Anyosa et al. (2024) documentan la adaptación de Scrumban en la industria de la construcción —un sector tradicionalmente lineal y conservador— para optimizar la entrega de valor al cliente final. Específicamente, el estudio reporta su implementación durante la ejecución de un proyecto de edificación de viviendas unifamiliares.

  • Resultados: Al implementar tableros dinámicos y límites de trabajo en progreso (WIP Limits), el equipo optimizó la comunicación interna y la planificación de tareas frente a las solicitudes del cliente. Esta dinámica permitió elevar el Índice de Rendimiento del Cronograma (SPI) de 0,81 a 0,87 y mitigar retrasos significativos, logrando adelantar la entrega física de la obra en un día respecto al cronograma original.

Desarrollo global de software (Finlandia e Italia)

Banijamali et al. (2017) evaluaron el impacto de Scrumban en un proyecto de desarrollo de software distribuido transnacionalmente entre dos fábricas de software (Software Factories) universitarias en Finlandia e Italia. En el ámbito del Desarrollo Global de Software (Global Software Development o GSD), los equipos distribuidos enfrentan con frecuencia barreras de comunicación, diferencias culturales y desequilibrios en la asignación de tareas entre sus distintas sedes.

  • Resultados: El estudio empírico demostró que Scrumban aportó una influencia altamente positiva al equilibrar la distribución de tareas y recursos entre los sitios geográficos, facilitando además la comunicación intercultural. No obstante, los investigadores señalaron que ciertas trabas técnicas complejas continuaron requiriendo herramientas especializadas complementarias al marco Scrumban.

Simulación académica y dramatizaciones teatrales (UniFOA, Brasil)

En el ámbito pedagógico, el Centro Universitário de Volta Redonda (UniFOA) de Río de Janeiro aplicó Scrumban en su programa de Ingeniería y Desarrollo Ágil de Software para que los estudiantes asimilaran de forma práctica la gestión de proyectos de TI (Dantas et al., 2025). Para permitirles experimentar de primera mano los roles profesionales, el flujo de trabajo y las reuniones diarias, se incorporó el teatro como herramienta pedagógica de aprendizaje activo.

  • Resultados: Los estudiantes elaboraron documentación de referencia y realizaron simulaciones dramáticas basadas en escenarios laborales reales (como la organización cotidiana en el tablero, la resolución de bloqueos y las reuniones de seguimiento). Este enfoque práctico y creativo promovió una alta retención de los principios de Scrumban, fortaleciendo competencias clave de comunicación, colaboración y resolución de problemas demandadas por el mercado laboral.

Cómo elegir: ¿debería tu equipo adoptar Scrumban?

Para determinar si tu equipo debe dar el paso hacia Scrumban, es necesario evaluar la naturaleza de su trabajo, la madurez de sus procesos y los principales cuellos de botella que enfrenta en la gestión cotidiana. En la dirección de proyectos no existe una metodología absoluta; sin embargo, Scrumban actúa como un marco de adaptabilidad estructural sumamente potente.

A continuación, te presentamos un marco de decisión detallado —fundamentado en evidencia científica y empírica— para definir si este enfoque es el idóneo para tu organización:

¿Cuándo elegir Scrumban? Señales de un ajuste ideal

Deberías inclinarte por Scrumban si tu equipo se identifica con alguna de las siguientes situaciones operativas:

Padecen de sprints de Scrum «interrumpidos» constantemente

Si tu equipo opera en entornos de alta volatilidad, soporte técnico o mantenimiento —como DevOps—, la rigidez de comprometerse a un alcance cerrado durante dos a cuatro semanas suele fracasar (Thorne, 2025). Scrumban facilita un carril rápido para incidencias urgentes y un modelo de tracción (Pull) continuo que absorbe los cambios de prioridad sobre la marcha sin alterar el ritmo de trabajo (Paul y Rahman, 2018).

Experimentan «fatiga por reuniones» o un exceso de tiempo en planificación

En Scrum puro, los equipos pueden invertir entre el 10 % y el 15 % de su tiempo en estimaciones complejas (como story points) y sesiones de planificación (Thorne, 2025). Si el equipo percibe estas reuniones como burocráticas o inexactas, Scrumban introduce la planificación bajo demanda (Just-in-Time Planning) (Paul y Rahman, 2018; Fuentes Del Burgo y Sebastián, 2022). La cola de trabajo se reabastece únicamente cuando cae por debajo de un umbral visual mínimo, reduciendo el desperdicio administrativo.

Están transicionando desde un modelo tradicional (Waterfall)

Si buscas migrar una cultura de gestión lineal (orientada a hitos y predictibilidad ejecutiva) hacia la agilidad, implementar Scrum de forma directa puede resultar altamente disruptivo (Benoliel, 2025; Thorne, 2025). En este escenario, Scrumban actúa como una transición progresiva: conserva ceremonias que otorgan estructura y previsibilidad a la gerencia (Daily, Review, Retrospective), pero flexibiliza la ejecución diaria mediante tableros persistentes y flujo continuo (Paul y Rahman, 2018).

Coordinan equipos multidisciplinarios o híbridos

Si tu proyecto requiere integrar flujos de trabajo heterogéneos —como sincronizar desarrollo de software (iterativo y dinámico) con diseño de hardware (secuencial y con dependencias físicas) (Meireles et al., 2025), o proyectos de ingeniería de datos dependientes de aprobaciones externas (Benoliel, 2025)—, Scrumban ofrece una visualización unificada en un solo tablero que expone de forma transparente las dependencias cruzadas (Meireles et al., 2025).

Enfrentan problemas crónicos de cuellos de botella y tareas acumuladas

Si las tareas completadas se quedan estancadas a la espera de pruebas o validación, los límites de trabajo en progreso (WIP Limits) de Scrumban obligan visualmente al equipo a detenerse y ejecutar un swarm (colaboración temporal enfocada en resolver el bloqueo) antes de incorporar nuevos requerimientos al flujo (Thorne, 2025).

¿Cuándo NO elegir Scrumban? Señales de alerta

Scrumban puede no ser la opción idónea (o requerirá adaptaciones sumamente drásticas) si tu equipo presenta alguno de los siguientes escenarios:

Falta de disciplina básica en la gestión visual

Scrumban depende críticamente de la higiene del tablero (Meireles et al., 2025). Si los miembros del equipo olvidan actualizar los estados en Jira o ignoran sistemáticamente los límites de trabajo en progreso (WIP Limits), el sistema pierde por completo su efectividad de control y su capacidad predictiva.

Proyectos con dependencias físicas extremas e inflexibles

Si tu equipo desarrolla hardware puro o ejecuta obras de construcción con plazos inamovibles de adquisición e importación de insumos, la cadencia ágil y la priorización diaria colisionarán con la rigidez logística (Meireles et al., 2025). En estos casos, la metodología solo funcionará si se incorporan buffers específicos de compras directamente al flujo visual.

Riesgo de estructurar un «Modelo Frankenstein»

Si la organización adopta el término «híbrido» como una justificación para operar sin estructura, se corre el peligro de fusionar las mayores desventajas de cada enfoque: la pesada burocracia documental del modelo Waterfall tradicional con la ausencia de planificación estratégica del entorno ágil (Thorne, 2025). Para garantizar el éxito, se exige una alineación semántica transparente sobre el significado operativo de cada estado del proceso.

Guía de autoevaluación en cuatro preguntas

Reúne a tu equipo o líderes técnicos y analicen estas cuatro preguntas clave para determinar la viabilidad de implementar Scrumban:

  1. ¿Invertimos más tiempo estimando el esfuerzo de las tareas que en completarlas con éxito? Si la respuesta es afirmativa, Paul y Rahman (2018) señalan que Scrumban y su enfoque de medición mediante tiempo de ciclo y plazo de entrega (Cycle Time y Lead Time) representan la alternativa ideal.
  2. ¿Nuestros compromisos de sprint se ven saboteados constantemente por requerimientos imprevistos o urgencias técnicas? Si la respuesta es afirmativa, Thorne (2025) sostiene que el flujo de reabastecimiento continuo y bajo demanda de Scrumban aliviará la presión operativa.
  3. ¿El equipo de desarrollo se percibe sobrecargado mientras las fases de pruebas o aprobación externa actúan como un cuello de botella silencioso? Si la respuesta es afirmativa, Fuentes Del Burgo y Sebastián (2022) destacan que la implementación de límites de trabajo en progreso (WIP Limits) mitigará la sobrecarga y visibilizará el problema.
  4. ¿Contamos con la madurez suficiente para autogestionar el flujo sin requerir la asignación diaria de tareas por parte de un Project Manager? Si la respuesta es negativa, es fundamental fortalecer primero la autoorganización del equipo antes de flexibilizar la estructura formal de Scrum (Fuentes Del Burgo y Sebastián, 2022).

Conclusión: ¿debería tu equipo adoptar Scrumban?

Scrumban no es un concepto ilusorio ni una moda pasajera. Es un marco híbrido que, correctamente implementado, combina la flexibilidad de Kanban con la estructura suficiente de Scrum para no perder el rumbo estratégico. Aunque su origen radica en facilitar la transición entre metodologías, múltiples equipos lo consolidan como un modelo permanente cuando su flujo de trabajo es dinámico, impredecible o continuo.

La clave del éxito —y la respuesta al debate sobre su rigor metodológico— reside en la disciplina operativa. Un equipo que se limita a seleccionar arbitrariamente las reglas más convenientes de cada marco caerá en la desorganización que advierten los escépticos. Por el contrario, un equipo que respeta los límites de trabajo en progreso (WIP Limits) y evalúa su rendimiento mediante la Ley de Little, el plazo de entrega (lead time), el rendimiento (throughput) y los diagramas de flujo acumulado (CFD), transforma a Scrumban en un motor sostenible de mejora continua (Kaizen).

Si tu equipo enfrenta constantemente interrupciones por trabajo no planificado y sus sprints se ven afectados semana tras semana, Scrumban deja de ser una curiosidad teórica para convertirse en una solución operativa concreta. Inicia con un enfoque incremental: un tablero claro, límites de WIP rigurosos y métricas de flujo accionables. El resto es evolución progresiva.

Preguntas frecuentes (FAQ) sobre Scrumban

¿Qué es Scrumban y en qué se diferencia de Scrum y Kanban?

Scrumban es un marco metodológico híbrido que combina la estructura, ceremonias y previsibilidad de Scrum con el sistema de tracción (Pull), la visualización y el flujo continuo de Kanban. A diferencia de Scrum, no impone sprints de alcance cerrado ni estimaciones pesadas en story points, y a diferencia de Kanban puro, conserva ritos de alineación como las reuniones diarias y retrospectivas.

¿Cómo funciona la planificación en Scrumban?

Funciona bajo un modelo de planificación bajo demanda (Just-in-Time Planning). En lugar de planificar todo un sprint al inicio, la cola de trabajo se reabastece mediante un punto de reorden (planning trigger) visual en el tablero únicamente cuando las tareas disponibles caen por debajo de un umbral mínimo.

¿Qué son los límites de WIP y por qué son cruciales en Scrumban?

Los límites de trabajo en progreso (WIP Limits) son restricciones numéricas fijadas en las columnas activas del tablero. Impiden que el equipo incorpore nuevas tareas cuando una etapa alcanza su capacidad máxima, forzando a los miembros libres a realizar un swarm (colaboración enfocada) para desbloquear los cuellos de botella antes de iniciar nuevo trabajo.

¿Cuáles son las métricas clave para medir el éxito en Scrumban?

En lugar de medir la velocidad del sprint, Scrumban utiliza métricas de flujo continuo como el plazo de entrega (Lead Time), tiempo de ciclo (Cycle Time), rendimiento (Throughput), antigüedad de tareas (Work Item Age) y los diagramas de flujo acumulado (CFD), fundamentados en la Ley de Little.

¿En qué casos reales se ha demostrado la efectividad de Scrumban?

Está documentado en proyectos de ingeniería de datos (donde multinacionales como GALP redujeron su lead time en un 51 %), en la coordinación de equipos híbridos de hardware y software (INDT), en la edificación residencial en construcción civil (aumentando el SPI de 0,81 a 0,87), en el Desarrollo Global de Software (GSD) y en simulaciones pedagógicas universitarias (UniFOA).

¿Cuándo es recomendable adoptar Scrumban y cuándo evitarlo?

Es ideal si sufres de sprints interrumpidos por urgencias, fatiga por reuniones de estimación o cuellos de botella crónicos. Debe evitarse o aplicarse con cautela si el equipo carece de disciplina en la higiene del tablero visual o si se pretende usar el término «híbrido» para operar en el desorden sin reglas claras («Modelo Frankenstein»).

Referencias

Anyosa J., R. Boza and G. Barraza, «Application of Scrumban in the execution of single-family homes in Lima, Peru to optimize construction times,» 2024 Congreso Internacional de Innovación y Tendencias en Ingeniería (CONIITI), Bogotá, Colombia, 2024, pp. 1-6, doi: 10.1109/CONIITI64189.2024.10854871.

Banijamali, A., Dawadi, R., Ahmad, M.O., Similä, J., Oivo, M., Liukkunen, K. (2017). Empirical Investigation of Scrumban in Global Software Development. In: Hammoudi, S., Pires, L., Selic, B., Desfray, P. (eds) Model-Driven Engineering and Software Development. MODELSWARD 2016. Communications in Computer and Information Science, vol 692. Springer, Cham. https://doi.org/10.1007/978-3-319-66302-9_12

Benoliel, A. M. (2025). A Study on the Impact of Scrumban in Data Engineering Teams: Analyzing the Impact in Processes, Performance, and People in GALP’s Data Delivery Teams [Tesis de maestría, Universidade Nova de Lisboa]

Dantas Cotrim, J. V., Alonso Tuler, G. K., de Miranda Vidal, I. A., de Souza Junior, O. P., de Paula Correia Luiz, P. A., Oliveira de Souza, V. H., & Siqueira Filho, V. (2025). Relato caso: aplicando ScrumBan numa dramatização na construção do conhecimento. Tudo é Ciência: Congresso Brasileiro De Ciências E Saberes Multidisciplinares, (4). https://doi.org/10.47385/tudoeciencia.2690.2025

Fuentes-Del-Burgo, J., Pérez, S., & Ángel, M. (2022). Comparative analysis of the board tool in the agile methodologies Scrum, Kanban and Scrumban in software projects. In 26 th International Congress on Project Management and Engineering Terrassa.

MEIRELES, Maria Alcimar Costa; SOARES, Karen; AFONSO, Ádria; ARAÚJO, Lívia Lobão de; LOBÃO, Luana; PINHEIRO, Gabriel. Applying Scrumban in Hybrid Software and Hardware Teams: An Experience Report. In: SIMPÓSIO BRASILEIRO DE QUALIDADE DE SOFTWARE (SBQS), 24. , 2025, São José dos Campos/SP. Anais […]. Porto Alegre: Sociedade Brasileira de Computação, 2025 . p. 289-297. DOI: https://doi.org/10.5753/sbqs.2025.15079.

Paul, A. J., & Rahman, S. K. (2018). Study on agile management in construction project using Scrumban methodology. International Research Journal of Engineering and Technology (IRJET), 5(11). https://www.irjet.net

Stoica, M., Ghilic-Micu, B., Mircea, M., & Uscatu, C. (2016). Analyzing Agile Development – from Waterfall Style to Scrumban. Informatica Economica, 20(4), 5–14. https://doi.org/10.12948/issn14531305/20.4.2016.01

Thorne, E. (2025). Adaptive Hybrid Frameworks in Software Engineering: A Comparative Analysis of Scrumban and Integrated Agile-Waterfall Methodologies on Project Efficacy and Team Dynamics. Scientific and Academic Journal of Multidisciplinary Research & Development, 12(10), 760-768.
